Entre le rĂȘve dâune rĂ©novation maison parfaitement cadencĂ©e et la rĂ©alitĂ© dâun chantier, lâĂ©cart vient presque toujours du temps. Une rĂ©novation complĂšte ne se rĂ©sume pas Ă additionner des jours de dĂ©molition, de plomberie et de peinture : il faut intĂ©grer les Ă©tudes prĂ©alables, les autorisations, les livraisons, la coordination des entreprises et les imprĂ©vus qui surgissent dĂšs quâun mur sâouvre. Dans la pratique, la durĂ©e rĂ©novation dâune maison dĂ©pend autant de lâĂ©tat initial du bĂąti que de la qualitĂ© du planning rĂ©novation.
Pour donner un ordre de grandeur fiable, une rĂ©novation intĂ©grale se situe gĂ©nĂ©ralement entre 2 et 6 mois de travaux effectifs, avec des projets plus lourds qui peuvent aller au-delĂ lorsque le gros Ćuvre, la performance Ă©nergĂ©tique ou des contraintes administratives sâinvitent au programme. Le vrai sujet nâest donc pas seulement âcombien de tempsâ, mais âquâest-ce qui allonge ou sĂ©curise le calendrier ?â. Câest prĂ©cisĂ©ment lĂ que la mĂ©thode, la gestion chantier et lâanticipation font toute la diffĂ©rence. đ
- â±ïž DurĂ©e moyenne dâune rĂ©novation complĂšte : souvent 2 Ă 6 mois, parfois davantage si la structure est touchĂ©e.
- đïž Les postes qui pĂšsent le plus sur la durĂ©e chantier : gros Ćuvre, rĂ©seaux techniques, isolation et finitions.
- đŠ Les dĂ©lais rĂ©novation dĂ©rapent souvent Ă cause des commandes, des autorisations et des imprĂ©vus cachĂ©s.
- đ§ Un bon planning rĂ©novation rĂ©duit les temps morts entre artisans et limite les surcoĂ»ts.
- đ En rĂ©novation logement, la mise aux normes Ă©lectrique, la ventilation et le chauffage rallongent frĂ©quemment le calendrier.
- đ ïž Une maison de 100 mÂČ en travaux rĂ©novation complets demande souvent une organisation en phases avec marge de sĂ©curitĂ©.

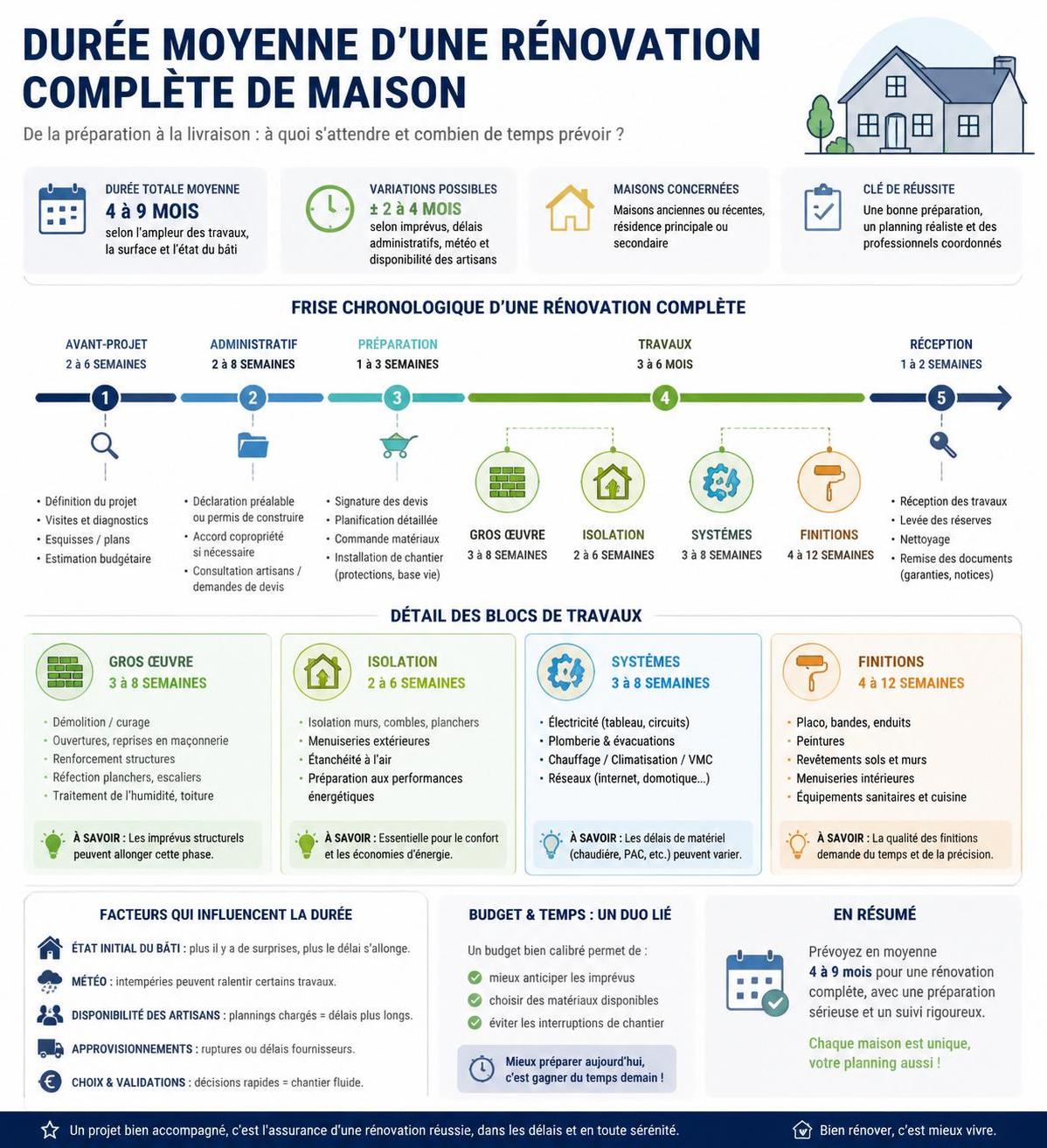

DurĂ©e dâune rĂ©novation complĂšte de maison : les dĂ©lais rĂ©els Ă prĂ©voir
Pour une maison standard, la durĂ©e rĂ©novation observĂ©e sur le terrain varie selon lâampleur des interventions. Lorsque le chantier concerne surtout les revĂȘtements, les rĂ©seaux et quelques reprises localisĂ©es, il est possible de rester dans une fourchette courte. En revanche, dĂšs que la rĂ©novation complĂšte inclut dĂ©molition partielle, modification de cloisons, reprise structurelle ou rĂ©novation Ă©nergĂ©tique, le temps travaux sâĂ©tire rapidement.
En pratique, il faut distinguer le temps administratif, le temps de prĂ©paration et le temps de chantier pur. Beaucoup de propriĂ©taires ne regardent que la phase visible, celle oĂč les artisans sont sur place, alors quâune partie du calendrier se joue bien avant. Câest pourquoi annoncer un dĂ©lai sans parler des diagnostics, des validations techniques ou des approvisionnements donne presque toujours une vision faussĂ©e. Le bon repĂšre consiste Ă raisonner en sĂ©quences techniques, pas en simple addition de jours. đ

Quelle fourchette de temps pour une rénovation maison complÚte ?
Pour une rĂ©novation maison complĂšte, la moyenne utile Ă retenir reste de 2 Ă 6 mois de chantier effectif. Cette estimation correspond Ă des projets oĂč lâon refait une grande partie des lots : dĂ©molition, rĂ©seaux, isolation, sols, peintures, cuisine, salle de bain et ajustements de distribution. Si le bien est ancien ou prĂ©sente des dĂ©fauts cachĂ©s, la durĂ©e peut glisser vers 6 Ă 12 mois en intĂ©grant toutes les phases amont et les marges.
Un exemple concret aide Ă fixer les ordres de grandeur. Sur une maison de 100 mÂČ, un chantier bien prĂ©parĂ© peut sâarticuler ainsi : installation, dĂ©pose, reprise de toiture Ă©ventuelle, chauffage, Ă©lectricitĂ©, revĂȘtements, façade et finitions. Pris sĂ©parĂ©ment, chaque lot semble raisonnable ; assemblĂ©s, ils rĂ©vĂšlent pourquoi la coordination pĂšse autant que lâexĂ©cution. Le calendrier nâest donc jamais une simple promesse commerciale : câest un systĂšme dâenchaĂźnements critiques.
Cette logique explique aussi pourquoi deux maisons de mĂȘme surface peuvent avoir des dĂ©lais rĂ©novation trĂšs diffĂ©rents. Ce nâest pas seulement la taille qui compte, mais la complexitĂ© cachĂ©e du bĂąti et la dĂ©pendance entre les corps dâĂ©tat.
Pour visualiser ces séquences, il est utile de regarder comment se construit un planning de chantier réaliste, lot par lot et semaine par semaine.
Facteurs qui influencent la durĂ©e chantier dâune rĂ©novation complĂšte
Le premier moteur de dĂ©lai reste lâampleur des transformations. Une maison occupĂ©e Ă moderniser nâa pas le mĂȘme profil quâun bien ancien vidĂ© entiĂšrement pour ĂȘtre restructurĂ©. Dans le second cas, les interactions entre maçonnerie, charpente, isolation, plomberie et Ă©lectricitĂ© augmentent le risque de dĂ©calage. Plus les lots sont interdĂ©pendants, plus la gestion chantier doit ĂȘtre prĂ©cise.
Il faut aussi compter avec les Ă©lĂ©ments moins visibles : diagnostics, disponibilitĂ© des artisans, stocks fournisseurs, mĂ©tĂ©o pour les travaux extĂ©rieurs, validation des plans, voire contraintes de voisinage ou dâurbanisme. En 2026, ces paramĂštres restent dĂ©terminants malgrĂ© les outils numĂ©riques de suivi. Les logiciels amĂ©liorent la prĂ©vision, mais ils ne remplacent ni lâexpĂ©rience de terrain ni les marges de sĂ©curitĂ©. đ

Le gros Ćuvre fixe le rythme global du temps travaux
Le gros Ćuvre donne le tempo de lâensemble. Lorsquâil faut dĂ©poser des cloisons, ouvrir un mur porteur, renforcer un plancher ou reprendre des fondations, la durĂ©e chantier devient immĂ©diatement plus sensible aux alĂ©as. Une intervention structurelle nâest jamais totalement linĂ©aire : il faut prĂ©voir diagnostics, calculs, validation technique, intervention, puis contrĂŽle avant de passer au lot suivant.
Dans un cas observĂ© Ă Lyon, une propriĂ©taire a engagĂ© une reconfiguration lourde avec dĂ©molition partielle et redistribution des espaces. Le travail structurel a demandĂ© environ 3 semaines effectives, mais le dĂ©lai global a Ă©tĂ© plus long Ă cause des temps de coordination et des sĂ©quences dâattente entre entreprises. Câest un point souvent sous-estimĂ© : lâouvrage principal nâest pas toujours ce qui prend le plus de temps, ce sont parfois les interfaces entre mĂ©tiers.
Les matĂ©riaux lourds jouent aussi un rĂŽle dĂ©cisif. Une poutre, une charpente ou certains Ă©lĂ©ments de dalle peuvent ajouter plusieurs semaines si la commande nâa pas Ă©tĂ© verrouillĂ©e trĂšs tĂŽt. Le vrai levier consiste donc Ă aligner Ă©tudes, achats et intervention avant le lancement. Sur un chantier, quelques jours dâanticipation peuvent Ă©pargner plusieurs semaines de flottement.
Isolation, réseaux et systÚmes techniques prolongent souvent les délais rénovation
AprĂšs le gros Ćuvre, les postes techniques prennent le relais : isolation, ventilation, chauffage, plomberie et installation Ă©lectrique. Ce sont des lots moins spectaculaires visuellement, mais ils conditionnent la qualitĂ© finale du projet. Une maison mal coordonnĂ©e sur ces aspects peut sembler avancer vite, puis sâenliser au moment des essais, des corrections ou des mises en conformitĂ©.
Dans un appartement rĂ©novĂ© Ă Marseille, lâintĂ©gration dâune nouvelle ventilation et la remise aux normes de lâĂ©lectricitĂ© ont ajoutĂ© environ 2 semaines au planning initial. Rien dâexceptionnel : dĂšs quâun rĂ©seau doit ĂȘtre repris en profondeur, il faut ouvrir, vĂ©rifier, tester, refermer, puis contrĂŽler Ă nouveau. Le temps gagnĂ© au dĂ©part peut se perdre brutalement si les points de validation nâont pas Ă©tĂ© prĂ©vus.
Pour une rénovation logement ambitieuse, la bonne méthode consiste à définir des jalons techniques clairs :
- đ Diagnostic initial des installations et repĂ©rage des incompatibilitĂ©s
- đ Cahier des charges prĂ©cis par lot technique
- đ Approvisionnement sĂ©curisĂ© des Ă©quipements critiques
- â ContrĂŽles intermĂ©diaires avant fermeture des doublages ou cloisons
- đ§Ș Essais finaux avant rĂ©ception partielle ou totale
Ce dĂ©coupage Ă©vite les retours en arriĂšre, qui sont parmi les principales causes dâallongement sur les travaux rĂ©novation.

Planning rĂ©novation : comment estimer prĂ©cisĂ©ment la durĂ©e dâun chantier
Un planning rĂ©novation fiable se construit Ă partir de donnĂ©es concrĂštes : surface, Ă©tat du bĂątiment, nombre de lots, accĂšs au chantier, temps dâapprovisionnement, disponibilitĂ© des entreprises et complexitĂ© rĂ©glementaire. La mĂ©thode la plus robuste consiste Ă dĂ©couper le projet en blocs homogĂšnes, puis Ă ajouter des marges techniques lĂ oĂč les dĂ©pendances sont fortes. Estimer sans buffer revient Ă programmer un retard.
Les professionnels les plus efficaces utilisent aujourdâhui des outils de gestion de projet pour simuler plusieurs scĂ©narios. Cela permet de repĂ©rer les chemins critiques, câest-Ă -dire les tĂąches dont le moindre dĂ©calage reporte tout le reste. Mais un outil nâest utile que si les durĂ©es sont rĂ©alistes. Une estimation fondĂ©e sur des moyennes gĂ©nĂ©riques, sans lecture du site, reste fragile. Le chantier se pilote dâabord avec des hypothĂšses vĂ©rifiĂ©es sur place. đ§±
Méthode simple pour calculer une durée rénovation crédible
Pour estimer correctement une durĂ©e rĂ©novation, il faut sĂ©parer les tĂąches parallĂ©lisables de celles qui sont strictement sĂ©quentielles. Par exemple, certaines commandes peuvent ĂȘtre lancĂ©es pendant les Ă©tudes, mais on ne pose pas un revĂȘtement avant que les rĂ©seaux et les supports soient validĂ©s. Cette hiĂ©rarchisation technique donne une lecture beaucoup plus fiable du temps travaux.
Une méthode concrÚte consiste à suivre cinq étapes :
- đ Diagnostiquer lâexistant : structure, toiture, Ă©lectricitĂ©, plomberie, humiditĂ©, isolation.
- đ§© DĂ©couper le projet par lots : dĂ©pose, maçonnerie, techniques, revĂȘtements, finitions.
- đŠ Lister les achats critiques avec leurs dĂ©lais de livraison rĂ©els.
- đ Affecter une durĂ©e par lot en tenant compte des chevauchements possibles.
- đĄïž Ajouter une marge de sĂ©curitĂ© pour les imprĂ©vus, les validations et les retards mineurs.
Sur un appartement parisien, cette approche en trois phases avec marges intĂ©grĂ©es a permis dâabsorber deux retards mineurs sans dĂ©passer deux semaines de dĂ©calage. Câest tout lâintĂ©rĂȘt dâune planification professionnelle : elle nâĂ©limine pas les alĂ©as, elle les rend absorbables.
Pour approfondir lâorganisation dâun projet immobilier dans son ensemble, vous pouvez aussi consulter des ressources spĂ©cialisĂ©es en immobilier, utiles pour replacer le chantier dans une logique globale de projet.
Tableau des durées moyennes par phase de travaux rénovation
Le tableau ci-dessous donne des repÚres utiles. Il ne remplace pas une étude de chantier, mais il aide à comprendre quels lots tirent réellement le calendrier vers le haut.
| Phase đ§ | DurĂ©e moyenne estimĂ©e â±ïž | Impact sur le calendrier đ |
|---|---|---|
| Gros Ćuvre đïž | 2 Ă 6 semaines | TrĂšs fort : dĂ©pendances structurelles, validations, reprises imprĂ©vues |
| Isolation et systĂšmes đĄïž | 2 Ă 4 semaines | Fort : tests, conformitĂ©, coordination entre rĂ©seaux |
| Finitions đš | 1 Ă 3 semaines | Variable : sensible aux retards accumulĂ©s en amont |
| ĂlectricitĂ© complĂšte ⥠| 10 Ă 15 jours | Fort : conditionne la fermeture et les Ă©quipements |
| Toiture đ | 10 Ă 20 jours | TrĂšs fort : dĂ©pend de la mĂ©tĂ©o et de lâĂ©tat de la charpente |
| Peinture dâune piĂšce đïž | 2 Ă 3 jours | ModĂ©rĂ© : dĂ©pend surtout de la prĂ©paration des supports |
On le voit immédiatement : ce ne sont pas toujours les finitions qui allongent le projet, mais bien les phases techniques et structurelles. Le calendrier final naßt de la somme des tùches visibles et invisibles.

Exemples concrets de rĂ©novation logement : maison 100 mÂČ et appartement ancien
Les moyennes prennent tout leur sens lorsquâon les confronte Ă des cas rĂ©els. Une rĂ©novation complĂšte nâavance pas de la mĂȘme maniĂšre dans une maison individuelle et dans un appartement ancien. Les contraintes de structure, de voisinage, dâaccĂšs, de copropriĂ©tĂ© ou de rĂ©seaux communs changent profondĂ©ment la lecture du chantier. Câest pourquoi les estimations sĂ©rieuses sâappuient toujours sur des scĂ©narios comparables.
Pour rendre le sujet tangible, prenons deux profils frĂ©quents : une maison de 100 mÂČ Ă rĂ©nover entiĂšrement, puis un appartement ancien avec rĂ©amĂ©nagement intĂ©rieur. Dans les deux cas, le point commun reste la nĂ©cessitĂ© dâun calendrier dynamique, rĂ©visĂ© chaque semaine. Un planning figĂ© dĂšs le premier jour est rarement un bon planning. đĄ
Maison de 100 mÂČ : durĂ©e chantier par Ă©tapes
Sur une maison de 100 mÂČ, on peut retenir les repĂšres suivants pour une opĂ©ration complĂšte avec plusieurs lots coordonnĂ©s :
- đ§ Installation du chantier : 1 jour
- 𧱠Dépose : 1 jour
- đ RĂ©novation de toiture : 3 Ă 5 jours dans un cas simple, davantage si reprise lourde
- đ„ RĂ©novation du chauffage : 7 Ă 10 jours
- ⥠Installation électrique complÚte : 7 à 10 jours
- đš Peinture par piĂšce : 2 Ă 3 jours
- đ Carrelage mural cuisine ou salle dâeau : 2 Ă 3 jours
- đïž Ravalement de façade : 10 Ă 14 jours
En cumul thĂ©orique, le total paraĂźt contenu. Mais sur le terrain, certaines tĂąches se chevauchent quand dâautres doivent attendre. Câest prĂ©cisĂ©ment pour cela quâune gestion chantier professionnelle peut rĂ©duire les dĂ©lais globaux de 20 Ă 30 % par rapport Ă une organisation dispersĂ©e. Le gain ne vient pas dâune exĂ©cution plus rapide Ă chaque poste, mais dâune meilleure orchestration dâensemble.
CĂŽtĂ© budget, une rĂ©novation partielle de 100 mÂČ peut dĂ©marrer autour de 20 000 âŹ, tandis quâune rĂ©novation lourde peut monter vers 90 000 ⏠ou plus selon le niveau de prestation. Or budget et calendrier sont liĂ©s : plus les arbitrages sont tardifs, plus le chantier se tend.
Appartement ancien : marges de sécurité et imprévus structurels
Dans un appartement ancien, les surprises sont fréquentes : murs irréguliers, réseaux obsolÚtes, isolation phonique à renforcer, supports dégradés, contraintes de copropriété. Un cas type de réaménagement avec remise à niveau des murs et traitement acoustique se situe souvent entre 10 et 14 semaines, avec une marge de sécurité de 2 semaines. Sans cette marge, le planning paraßt séduisant sur le papier mais devient intenable au premier imprévu.
Pour une maison individuelle avec dĂ©sordres structurels, comme une vrille ou une faiblesse localisĂ©e, on monte plus volontiers sur une estimation de 14 Ă 20 semaines, avec 3 Ă 4 semaines de rĂ©serve. La leçon est simple : plus le bĂąti est ancien ou transformĂ©, plus la marge doit ĂȘtre pensĂ©e comme une composante normale du projet, non comme un Ă©chec de planification.
Entre auto-rĂ©novation et pilotage par entreprise gĂ©nĂ©rale, lâĂ©cart se creuse aussi. Faire soi-mĂȘme peut sembler Ă©conomique, mais le temps de coordination, dâapprentissage et de reprise augmente souvent la durĂ©e finale. Ă lâinverse, une entreprise bien organisĂ©e fluidifie les interventions et rĂ©duit les pĂ©riodes dâattente. Le choix du mode de pilotage a donc un effet direct sur la durĂ©e chantier.

Réduire les délais rénovation sans sacrifier la qualité
RĂ©duire la durĂ©e ne signifie pas prĂ©cipiter les travaux. Un chantier court mais mal sĂ©quencĂ© gĂ©nĂšre des reprises, donc des surcoĂ»ts et un allongement indirect. La bonne stratĂ©gie consiste Ă limiter les temps morts, Ă verrouiller les approvisionnements critiques et Ă crĂ©er des points de dĂ©cision rapides entre maĂźtre dâouvrage, maĂźtre dâĆuvre et artisans. Le temps gagnĂ© provient de la fluiditĂ©, pas de la prĂ©cipitation. âïž
Une mĂ©thode efficace, trĂšs utilisĂ©e depuis plusieurs annĂ©es, repose sur des revues hebdomadaires de chantier. On y compare lâavancement rĂ©el au calendrier prĂ©vu, on identifie les blocages et on reprogramme immĂ©diatement les tĂąches non critiques. Sur un loft en rĂ©novation, cette logique a permis de compenser un retard de matĂ©riel en avançant temporairement des finitions mineures. RĂ©sultat : pas dâarrĂȘt total, pas dâeffet domino, et une visibilitĂ© maintenue pour le client.
Les réflexes qui évitent les retards en rénovation complÚte
Certains leviers ont un effet direct sur les délais rénovation. Ils sont simples dans leur principe, mais demandent une discipline de pilotage constante :
- đ Valider les plans avant lâouverture du chantier pour Ă©viter les changements en cours de route
- đŠ Commander tĂŽt les matĂ©riaux Ă dĂ©lai long : menuiseries, Ă©quipements techniques, Ă©lĂ©ments structurels
- đ· Coordonner les artisans avec un planning partagĂ© et mis Ă jour
- đ§Ÿ Anticiper les autorisations administratives ou de copropriĂ©tĂ©
- đ Faire des visites terrain rĂ©guliĂšres pour repĂ©rer rapidement les Ă©carts
- đŹ Documenter les dĂ©cisions pour Ă©viter les malentendus techniques
Le point dĂ©cisif reste la visibilitĂ©. Lorsquâun chantier est lisible pour tous les intervenants, chacun sait ce qui bloque, ce qui dĂ©pend dâun autre lot et ce qui peut ĂȘtre avancĂ©. Câest cette transparence qui transforme un planning thĂ©orique en outil de pilotage rĂ©el.
Quelle est la période typique pour des travaux de rénovation complÚte ?
Pour une rĂ©novation complĂšte de maison, il faut gĂ©nĂ©ralement prĂ©voir entre 2 et 6 mois de chantier effectif. Cette durĂ©e augmente si le projet inclut du gros Ćuvre, des autorisations administratives, une rĂ©novation Ă©nergĂ©tique poussĂ©e ou la dĂ©couverte dâimprĂ©vus structurels.
Quelles Ă©tapes ont le plus dâimpact sur la durĂ©e rĂ©novation ?
Les phases les plus influentes sont le gros Ćuvre, les reprises structurelles, lâisolation, la ventilation, lâĂ©lectricitĂ© et les finitions. Le gros Ćuvre crĂ©e les plus fortes dĂ©pendances, tandis que les lots techniques ajoutent souvent plusieurs semaines Ă cause des contrĂŽles et mises en conformitĂ©.
Comment limiter les retards liés aux livraisons sur une rénovation maison ?
Il faut identifier trĂšs tĂŽt les matĂ©riaux critiques, lancer les commandes en amont, vĂ©rifier les stocks fournisseurs et intĂ©grer des buffers dans le planning rĂ©novation. Un calendrier partagĂ© avec tous les artisans permet aussi dâadapter les interventions si un produit arrive plus tard que prĂ©vu.
Combien de temps faut-il pour rĂ©nover une maison de 100 mÂČ ?
Sur une maison de 100 mÂČ, une rĂ©novation lourde demande souvent plusieurs semaines Ă plusieurs mois selon lâĂ©tat initial. Avec toiture, chauffage, Ă©lectricitĂ©, revĂȘtements et finitions, le projet peut facilement sâinscrire dans une logique de 3 Ă 5 mois bien organisĂ©s.
Auto-rénovation ou entreprise : quel choix pour réduire la durée chantier ?
Une entreprise de rĂ©novation bien structurĂ©e rĂ©duit souvent la durĂ©e globale grĂące Ă la coordination des corps de mĂ©tier, parfois de 20 Ă 30 %. En auto-rĂ©novation, les dĂ©lais sâallongent frĂ©quemment Ă cause de la disponibilitĂ© limitĂ©e, de lâapprentissage technique et des interfaces moins fluides entre les postes.
